一、凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池清水池、20萬噸/日規模的V型濾池和外電源。

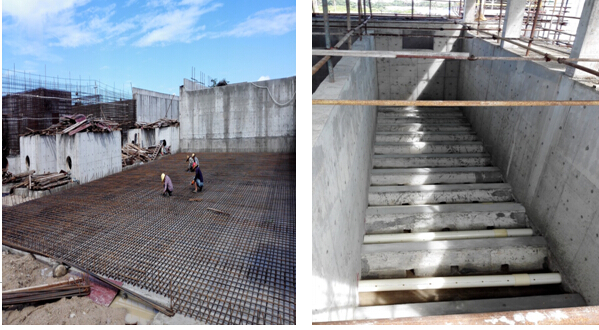

★截至10月7日, V型濾池:①基礎工程已全部完成,②混凝土澆筑1887m3,完成率50.13%,③完成鋼筋綁扎安裝322.63t,完成率89.37%,④完成DN1200出水鋼管安裝55m;配水井:①完成基坑土方開挖300m3,②基礎砼澆筑60m3,完成率40.27%;③完成鋼筋綁扎安裝12t,完成率80%;設備安裝:完成清水池6臺DN800蝶閥安裝。
★10月1日至10月7日, V型濾池:①完成混凝土澆筑344m3,完成率9.14%,②完成鋼筋綁扎安裝45t,完成率12.47%;配水井:完成鋼筋綁扎安裝12t,完成率80%。

二、清水管工程
清水管線總長25.89km,其中崖州區段7.7km、天涯區段18.19km。
★截至10月7日,清水管工程共計完成管道安裝21.17km,占管線總長81.77%。其中崖州區完成管道安裝6.82km,占其轄區內長度88.57%,天涯區完成管道安裝14.34km,占其轄區內長度78.83%。管材進場24.74km,占管線總長95.56%,其中球墨鑄鐵管進場23.64km,占管線總長91.31%;鋼管進場1106m,占管線總長4.25%。
★10月1日至10月7日,清水管工程小計完成管道安裝0.44km,占管線總長1.7%。本周進度慢的原因一是受臺風影響,二是可施工的工作面減少,三是施工難度大。
(一)崖州區段施工情況(10月1日-10月7日)

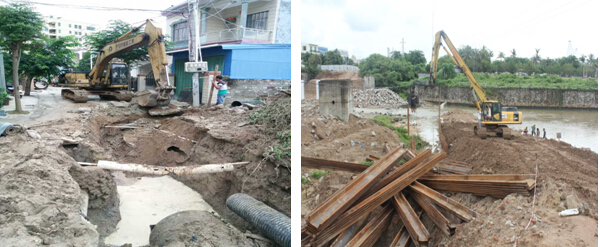

崖州區完成高山村等區域部分管道安裝91m,其中球墨鑄鐵管安裝18m,鋼管73m。鋼管進場120m。

(二)天涯區段施工情況(10月1日-10月7日)

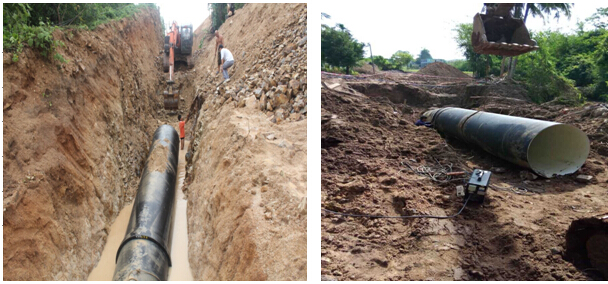

天涯區完成愛心大世界、黑土村、紅塘村等區域部分管道安裝,長度347m,其中球墨鑄鐵管安裝228m,鋼管安裝119m。鋼管進場122m。
