一、 凈水廠工程
凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池、清水池和20萬噸/日規模的V型濾池和外電源。

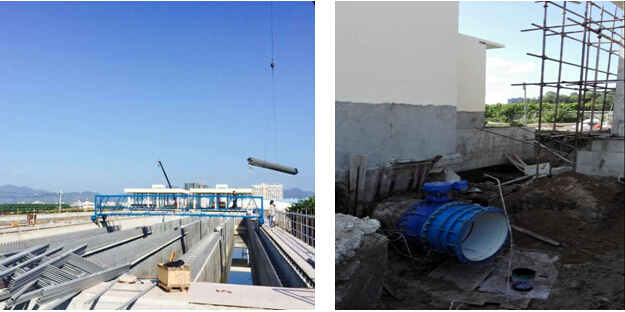

★截至12月2日,配水井、雙層疊合絮凝池沉淀池、清水池:土建及設備安裝全部完成; V型濾池: ①土建工程全部完成,②DN377反沖洗氣管安裝全部完成,③DN600反沖洗水管安裝全部完成。未完成部分為濾池設備安裝、廠區管線及儀表自動化等。
★11月26日至12月2日,V型濾池:①混凝土澆筑315m3,完成率8.37%,②完成上部結構鋼筋綁扎安裝30.3t,完成率50%,③DN377反沖洗氣管安裝25m,④DN600反沖洗水管安25 m;設備安裝:①沉淀池不銹鋼集水槽安裝2套,完成率20%,②完成濾池整體濾板澆筑316 m2,完成率25%。

二、清水管工程
清水管線總長25.79km,其中崖州區段7.6km、天涯區段18.19km。
★截至12月2日,清水管工程共計完成管道安裝24.91km,占管線總長96.60%,未完成0.88km。其中崖州區完成管道安裝已全部完成,完成率100%,天涯區完成管道安裝17.28km,占其轄區內長度95.00%。管材進場25.72km,占管線總長99.73%,其中球墨鑄鐵管進場23.88km,占管線總長92.60%;鋼管進場1910m,占管線總長7.41%。
★11月26日至12月2日,清水管工程小計完成管道安裝0.33km,占管線總長1.28%。鋼管進場84m,占管線總長0.33%,球墨管進場240米,占管線總長0.93%。合計管材進場占比99.73%。
(一)崖州區段施工情況(11月26日-12月2日)

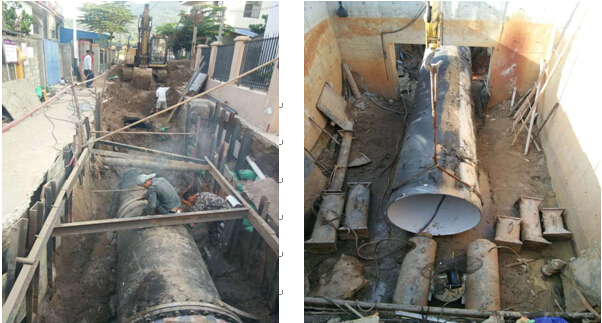

崖州區完成南山村等區域部分管道安裝154.5m,其中球墨鑄鐵管安裝84m,鋼管安裝70.5m。崖州區段裝管已全部完成。

(二)天涯區段施工情況(11月26日-12月2日)

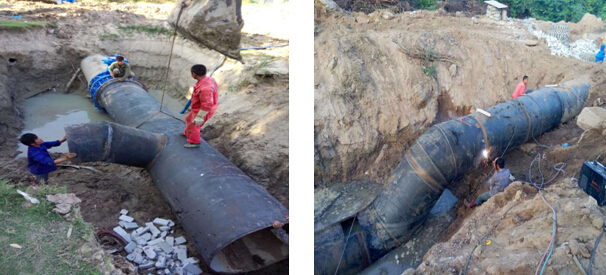

天涯區完成塔嶺村、黑土村、馬嶺村等區域部分管道安裝,長度172m,其中球墨鑄鐵管安裝102m,鋼管安裝70m。

三、增補子項目

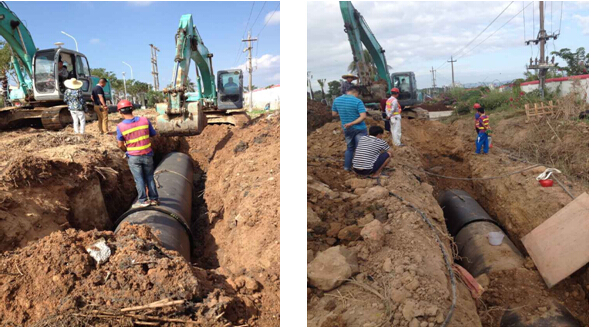

鳳凰路項目管線總長6.7km,目前開工為鳳凰加油站至新一中段5km,主要采用DN1000球墨鑄鐵管。
★截至12月2日,鳳凰路項目共計完成管道安裝2.778km,占管線總長55.56%。球墨鑄鐵管材進場3.3km,鋼管進場0.072km,PE管進場50米,管材進場占管線總長68.44%。
★11月26日至12月2日, 鳳凰路項目共計完成管道安裝1.41km,占管線總長28.2%。球墨鑄鐵管材進場132m,占管線總長2.64%,PE管進場50米,占管線總長1.0%。
