西部供水工程二期(公司部分)進展情況

日期:2016-01-19 11:25    來源: 未知

 一、凈水廠工程

凈水廠工程包括:10萬噸/日規模的廠區管線、配水井、雙層疊合絮凝沉淀池、清水池和20萬噸/日規模的V型濾池和外電源。

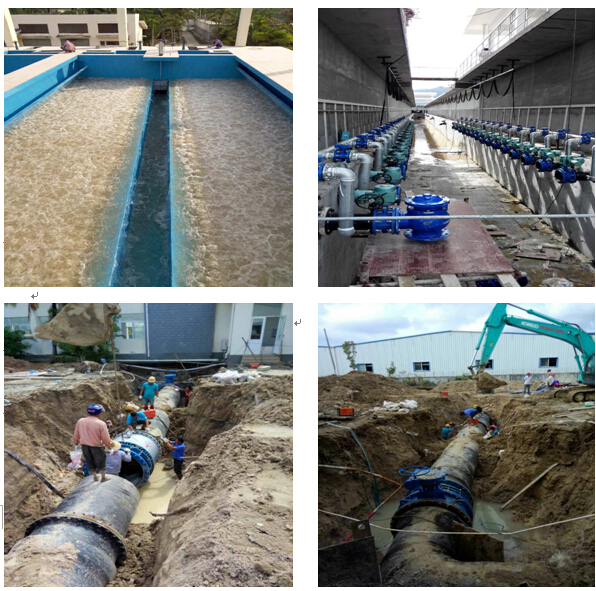

★截至2016117日,已完成主體工程和調試運行的工藝設備管道安裝,未完成部分:土建工程外裝修。

201617日至2016117日,設備安裝:安裝DN1200混凝土溢流管177m,儀表自動化安裝,完成濾池土建第二個系列裝修。濾池分組調試基本完成。



二、清水管工程

清水設計管線總長25.79km,其中崖州區段7.6km、天涯區段18.19km。

★截至2016117日,清水管工程完成管道安裝25.79km,完成率100%。(本統計不含管線變更長度增加部分)

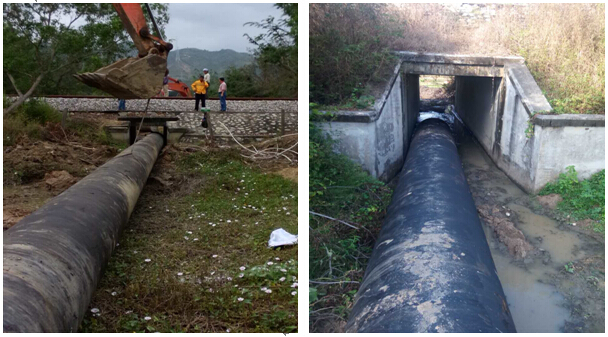

201617日至2016117日,清水管工程小計完成管道安裝0.156km,占設計管線總長0.60%。臨時過鐵路管工程180m,永久過鐵路管工程100m等兩處鐵路過管已完成,清水管工程全線貫通,并已注水調試。



三、增補子項目

鳳凰路項目管線總長6.7km,目前開工為鳳凰加油站至新一中段5km,主要采用DN1000球墨鑄鐵管。

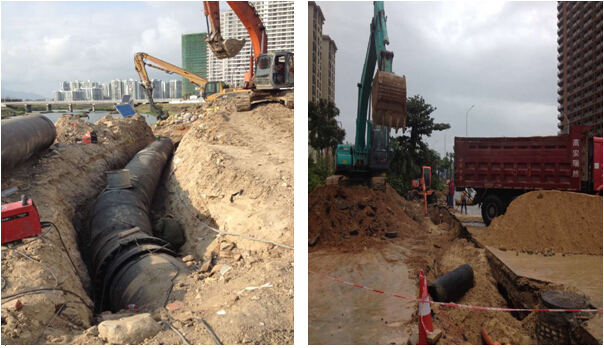

★截至2016117日,鳳凰路項目共計完成管道安裝4.75km,占開工段管線總長95%。球墨鑄鐵管材進場4.614km,鋼管進場0.7km,管材進場占開工段管線總長106.28%。

201617日至117日,鳳凰路項目共計完成管道安裝0.331km,占開工段管線總長6.62%。



責任編輯:三亞環農集團
